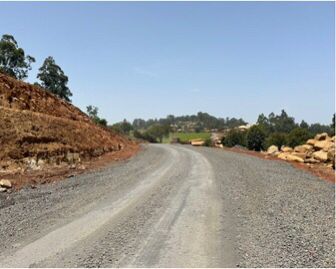

Avec un avancement physique des travaux estimé à 53.27 % au 11 avril 2026, les prestations de ce lot dont le linéaire s’étend à 39 km évoluent sur le terrain avec la mise en œuvre de la couche de base. Le lot constitue le premier de la section Kumbo-Ndu-Misaje de la Ring Road, dans la région du Nord-ouest.

C’est dans le but de protéger les travaux de mise en œuvre de la couche de fondation que l’entreprise Bun’s, en charge des travaux sur ce lot, poursuit l’exécution des travaux relatifs à la couche de base. Les travaux de terrassement sont quasiment achevés, avec la reprise des remblais pour le traitement de la zone du PK 36+400 au PK 36+450.

Sur l’ensemble du linéaire, la couche de fondation est exécutée sur 37, 500 km et la couche de base mise en œuvre couvre 21,100 km avec 8, 400 km recouverts d’imprégnation. Les travaux de chaussée se poursuivent avec les approvisionnements pour la couche de fondation en grave latéritique du PK1+500 au PK 2+000, la même tâche en ce qui concerne la couche de base en 0/31.5 du PK 17+000 au PK 17+500, les travaux de réglage de la couche de base du PK 38+500 au PK 39+000 et la mise en œuvre de la couche d’imprégnation sablée du PK 37+100 au PK 37+900.

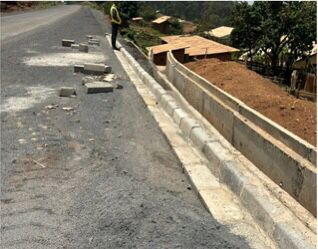

Les travaux d’assainissement évoluent également, tant en ce qui concerne la préfabrication des éléments que pour ce qui est des travaux sur le terrain.

Sur les 56 ouvrages hydrauliques prévus dans le projet, 55 sont exécutés.
Dans le but d’améliorer les travaux et de poursuivre les prestations, il a été recommandé à l’entreprise de curer systématiquement les caniveaux 60 x 60 déjà posés et les fossés triangulaires 120 x 60, de procéder en urgence au déplacement des tombes situées dans l’emprise des travaux et de disposer des avaloirs sur les caniveaux du PK 21+800 au PK 22+080.
Source : celcom MINTP
