Reconstruction de la section Pont Salah-Entrée village André Ouro: l’entreprise entame la production des agrégats

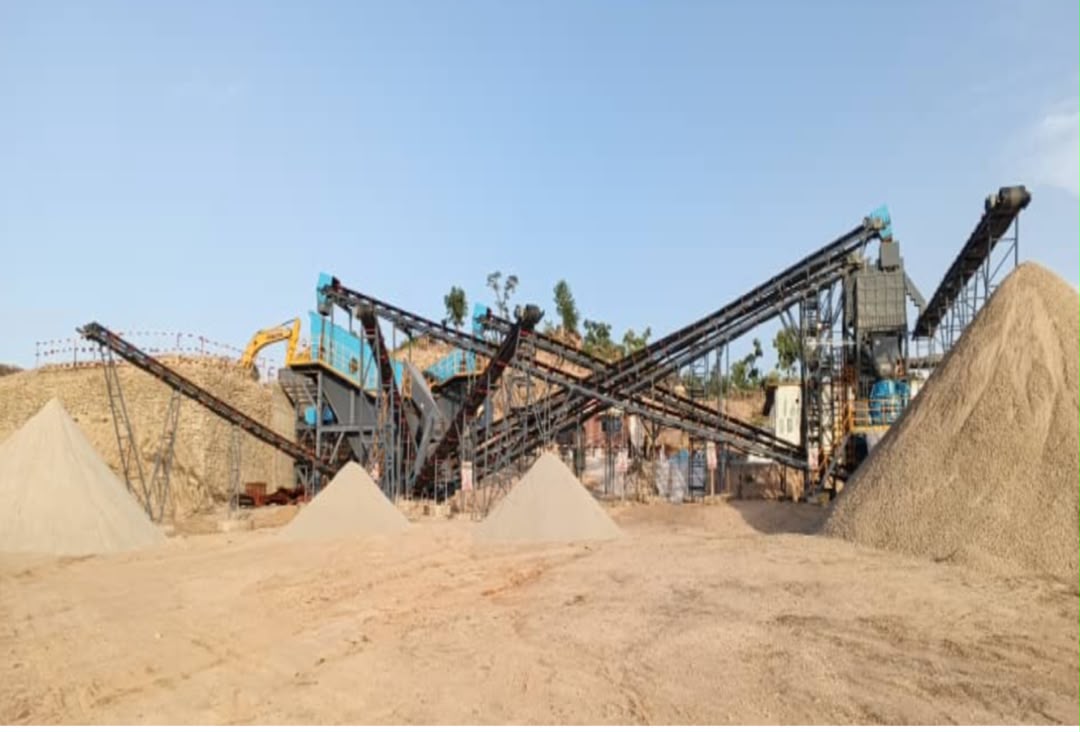

Élément indispensable et fondamental dans les travaux routiers, les agrégats sont désormais produits à la carrière aménagée par l’entreprise CFHEC pour la reconstruction de la section Pont Salah -Entrée village André Ouro, longue de 56 Km. Au 3 août 2026, on note des avancées importantes sur cette section, allant de la validation de certains rapports d’études techniques au quasi-achèvement de la construction des bases.

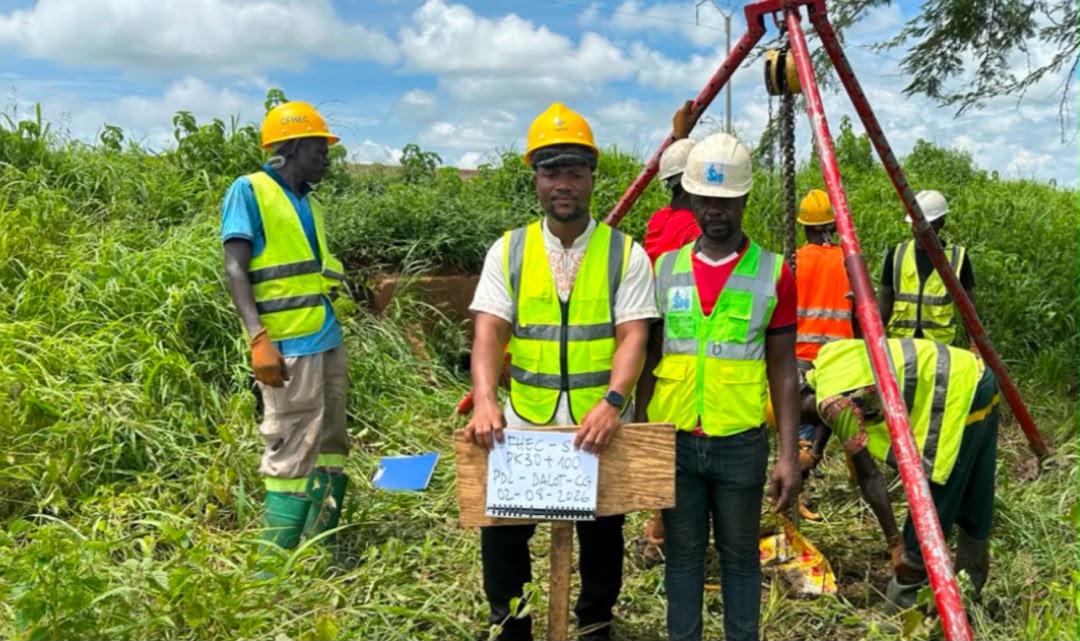

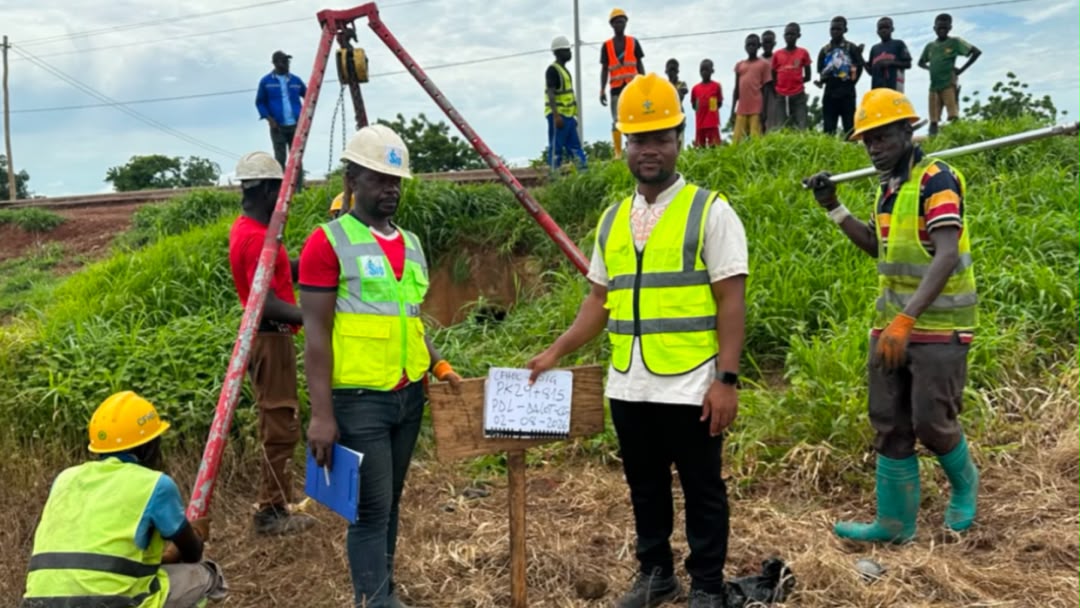

Avec un niveau d’avancement estimé à 3,60% au 3 août 2026, les travaux préliminaires sont quasiment achevés sur cette section. Les activités en cours concernent la poursuite des sondages géotechniques sur les ouvrages, du PK 00 au PK 31, la poursuite des essais en laboratoire pour les matériaux prélevés le long de la section, l’aménagement de l’aire de préfabrication, la préparation du site d’installation de la centrale à bitume et le démarrage de la production du 0/31,5 à la carrière.

L’entreprise a effectué les opérations de tirs les 29 et 31 juillet 2026, dans le but de s’assurer des conditions optimales liées à la production des agrégats. S’agissant des études d’exécution, le rapport de la polygonale a été jugé favorable pour la validation, de même que les projets d’exécution des terrassements du point kilométrique 00 au point kilométrique 10. Les activités de la campagne géotechnique sont réalisées à 60% et de manière générale, les études d’exécution connaissent un avancement de 31 %. La centrale à béton est entièrement installée et la centrale de concassage est désormais opérationnelle.

Les évolutions enregistrées dans les études d’exécution concernent en outre les études hydrauliques et hydrologiques dont le rapport est à l’étape de validation.
Pour la semaine du 3 au 8 août 2036, l’entreprise CFHEC, en charge des travaux, prévoit de poursuivre les réglages de la centrale de concassage, d’exécuter des travaux de maintien de la circulation sur les points critiques de la chaussée et poursuivre le calcul et le dimensionnement des buses et dalots.

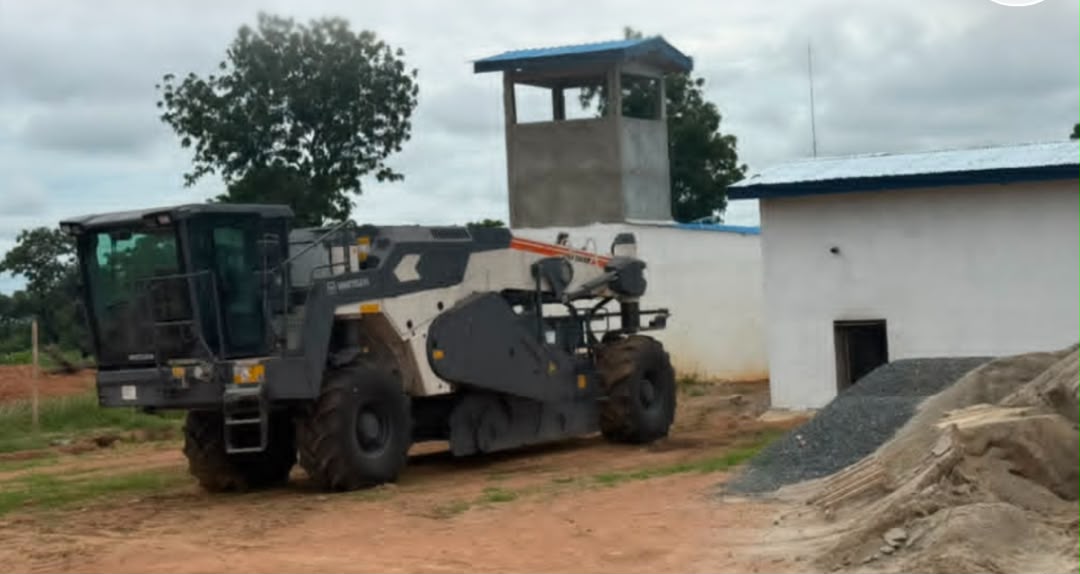

À date, 131 personnels de l’entreprise sont mobilisés sur le chantier et CFHEC a renforcé son parc engins avec une recycleuse, pour une quarantaine d’engins déjà mobilisés.

Source : celcom MINTP
